Électricité avant ou après isolation : enfin l’ordre logique expliqué

Lors d’une rénovation, la question de l’ordre entre électricité et isolation se pose à chaque chantier. La réponse dépend du type d’isolation choisi, de la configuration des murs et des exigences normatives en vigueur. Poser les gaines électriques au mauvais moment peut compromettre la continuité de l’isolant, créer des ponts thermiques ou rendre des boîtes de dérivation inaccessibles, en contradiction directe avec la norme NF C 15-100.

Norme NF C 15-100 mise à jour en 2024 : ce qui change pour le passage des câbles

La plupart des articles sur le sujet se contentent de rappeler qu’il faut « passer l’électricité avant de fermer les murs ». La mise à jour 2024 de la norme NF C 15-100, dont l’application est annoncée au 1er septembre 2025, va plus loin. Elle renforce deux points concrets : l’accessibilité des boîtes de dérivation une fois les parements posés, et la protection mécanique des câbles dans les parois finies.

En pratique, cela signifie qu’un câble simplement glissé derrière un isolant sans gaine ICTA ni protection contre les perforations ne satisfait plus aux exigences. Le choix entre encastrement total, semi-encastrement ou pose en saillie doit être fait avant la pose de l’isolant, pas après coup.

Cette contrainte réglementaire rend le séquençage encore plus strict pour l’isolation intérieure. Un électricien qui intervient après la fermeture des doublages devra percer l’isolant et le pare-vapeur pour accéder aux boîtiers, ce qui annule une partie du travail d’étanchéité déjà réalisé.

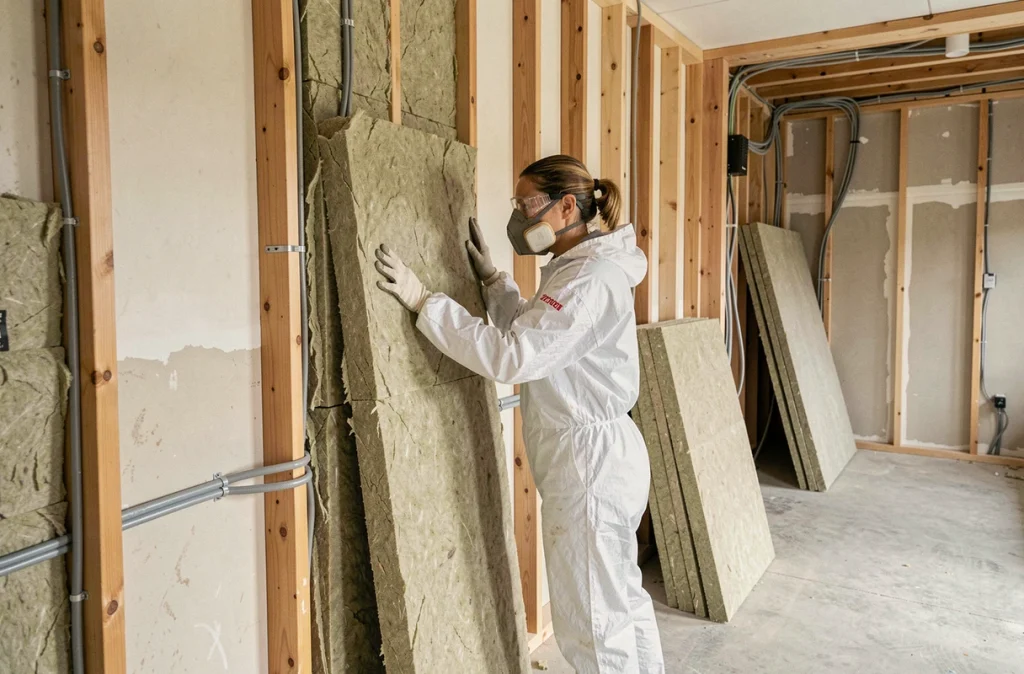

Pose de laine minérale sur des câbles électriques déjà installés dans une ossature bois lors d'une rénovation intérieure

Isolation intérieure (ITI) : pourquoi l’électricité passe en premier sur murs nus

Sur un chantier d’isolation par l’intérieur, les câbles et gaines s’encastrent dans le mur porteur avant la pose de l’isolant. L’électricien travaille sur un support brut : il réalise les saignées, fixe les boîtiers d’encastrement et tire les gaines ICTA sans obstacle. L’isolant vient ensuite recouvrir l’ensemble, en continu.

Intervenir dans l’ordre inverse impose de découper l’isolant et de percer le pare-vapeur pour chaque prise, interrupteur ou point lumineux. Chaque perforation crée une rupture dans la barrière d’étanchéité à l’air. La vapeur d’eau intérieure migre alors dans l’épaisseur de l’isolant, ce qui favorise la condensation et, à terme, l’apparition de moisissures.

Gaines électriques sur ou sous l’isolant : position et conséquences

La question du positionnement des gaines par rapport à l’isolant mérite qu’on s’y arrête. Placer les gaines entre le mur porteur et l’isolant préserve la continuité de la couche isolante. Les placer côté intérieur (entre l’isolant et le parement) facilite la maintenance, mais impose de ménager un espace technique derrière la plaque de plâtre.

Les deux approches sont conformes, à condition de respecter un point : la gaine ne doit pas comprimer l’isolant au point de réduire son épaisseur utile. Une laine de verre écrasée de plusieurs centimètres à l’endroit du passage d’une gaine perd une part significative de sa résistance thermique locale.

  • Gaines côté mur porteur : meilleure continuité thermique, accès plus complexe en cas de maintenance ultérieure
  • Gaines dans un vide technique côté parement : maintenance facilitée, mais nécessite une ossature métallique plus profonde et un surcoût de mise en œuvre
  • Gaines posées après isolation (découpe de l’isolant) : solution de rattrapage uniquement, avec risques de ponts thermiques et de rupture du pare-vapeur

Isolation extérieure (ITE) : le cas où l’ordre s’inverse

En isolation par l’extérieur, la logique change. L’isolant est posé sur la façade, à l’extérieur du mur porteur. Les murs intérieurs restent accessibles pour les travaux électriques, quel que soit l’avancement de l’ITE. L’électricien peut intervenir avant, pendant ou après la pose de l’isolant extérieur sans compromettre la continuité thermique de l’enveloppe.

Il y a une exception : les traversées de façade. Prises extérieures, points lumineux de terrasse, câbles de volets roulants ou fixations de bornes de recharge nécessitent de percer l’isolant extérieur. Ces traversées doivent être planifiées avant la pose de l’ITE, avec des manchons d’étanchéité adaptés. Oublier un passage, c’est devoir repercer un enduit de finition et un isolant collé, avec un risque d’infiltration d’eau.

Pour les rénovations en ITE, la coordination entre l’électricien et le façadier porte donc moins sur l’ordre chronologique global que sur le repérage précis des points de sortie en façade.

Deux artisans du bâtiment discutant de l'ordre d'intervention entre électricité et isolation sur un chantier de rénovation

Rénovation partielle : quand l’isolation est déjà en place et qu’il faut refaire l’électricité

Tous les chantiers ne partent pas de zéro. Dans une maison déjà isolée par l’intérieur, une mise aux normes électrique ou l’ajout de prises impose d’intervenir sur des parois finies. C’est le scénario le plus délicat.

Deux options se présentent. La première consiste à passer les nouveaux câbles en saillie, avec des moulures ou des plinthes techniques. La finition est moins discrète, mais l’isolant reste intact. La seconde impose de déposer localement le parement et l’isolant, de réaliser les modifications, puis de refermer. Cette intervention nécessite de reconstituer intégralement l’étanchéité du pare-vapeur à chaque zone ouverte, avec des adhésifs compatibles et un soin particulier aux raccords.

Dans les deux cas, le coût est sensiblement plus élevé qu’une intervention sur murs nus. Les retours terrain divergent sur le surcoût exact, qui varie selon l’épaisseur de l’isolant, le type de parement et le nombre de points à modifier.

Coordination des corps de métier sur le chantier

L’enchaînement logique en rénovation complète suit un ordre précis :

  • Démolition et mise à nu des murs porteurs
  • Intervention de l’électricien (et du plombier) pour le passage des réseaux
  • Pose de l’isolant par l’isolateur ou le plaquiste, en continu sur les gaines
  • Fermeture des parements (plaques de plâtre, lambris) par le plaquiste
  • Retour de l’électricien pour la pose des appareillages (prises, interrupteurs, tableaux)

Un décalage dans cet enchaînement, par exemple un plaquiste qui ferme les murs avant le second passage de l’électricien, oblige à rouvrir des plaques pour connecter les appareillages. Planifier les deux passages de l’électricien dès le démarrage du chantier évite ces reprises.

Le séquençage électricité-isolation n’est pas une question de préférence d’artisan. C’est une contrainte technique dictée par la physique du bâtiment et renforcée par la réglementation. En ITI, l’électricité passe en premier, sans exception raisonnable. En ITE, la flexibilité existe, à condition d’avoir anticipé chaque traversée de façade. Le seul vrai risque, c’est de ne pas avoir posé la question avant le premier coup de perceuse.
